Questão: 1181 / QT-309644
Ano: 2012
Banca: CESGRANRIO
Órgão: Caixa
Cargo: Engenheiro Civil
Disciplina: Engenharia Civil
Considere as seguintes ações de um sistema de medições para um projeto:
I - Comparar resultados
II - Empreender ações de transformação
III - Identificar o potencial de melhoria
IV - Medir o desempenho

Ao traçar o ciclo de melhoria através de medição de desempenho, o engenheiro gestor colocará a seguinte ordenação nas ações:

-

I - II - III - IV - reinicia de I em diante

-

II - III - I - IV - reinicia de IV em diante

-

II - IV - I - III - reinicia de II em diante

-

IV - I - III - II - reinicia de IV em diante

-

IV - III - II - I - reinicia de III em diante


Questão: 1182 / QT-309645
Ano: 2012
Banca: CESGRANRIO
Órgão: Caixa
Cargo: Engenheiro Civil
Disciplina: Engenharia Civil
Em certa indústria, uma equipe de manutenção realiza trimestralmente um serviço de substituição de peças do conjunto de bombas.
Esse tipo de manutenção é classificado como

-

alternativa

-

corretiva

-

preventiva

-

preditiva

-

detectiva


Questão: 1183 / QT-309646
Ano: 2012
Banca: CESGRANRIO
Órgão: Caixa
Cargo: Engenheiro Civil
Disciplina: Engenharia Civil


Considere os dados a seguir para responder às questões de nos 50 a 52.

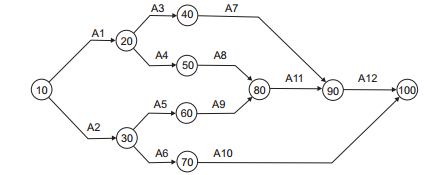

Na gestão de projetos, uma das formas de gerenciar o tempo é com a montagem de uma rede PERT. Considere a rede abaixo de um determinado projeto.


O tempo de duração das atividades é:                                            Legenda:? Evento de número N
Atividade     Tempo de duração (dias)                                             An Atividade de número n
A1                          10
A2                          12
A3                          15
A4                           8
A5                           7
A6                          10
A7                           9
A8                           5
A9                          14
A10                        13
A11                        11
A12                         6




















Sem considerar folgas ou outros eventos externos, a data mais cedo da ocorrência do evento 100, em dias, é

-

34

-

35

-

40

-

50

-

60


Questão: 1184 / QT-309647
Ano: 2012
Banca: CESGRANRIO
Órgão: Caixa
Cargo: Engenheiro Civil
Disciplina: Gerência de Projetos


Considere os dados a seguir para responder às questões de nos 50 a 52.

Na gestão de projetos, uma das formas de gerenciar o tempo é com a montagem de uma rede PERT. Considere a rede abaixo de um determinado projeto.


O tempo de duração das atividades é:                                            Legenda:? Evento de número N
Atividade     Tempo de duração (dias)                                             An Atividade de número n
A1                          10
A2                          12
A3                          15
A4                           8
A5                           7
A6                          10
A7                           9
A8                           5
A9                          14
A10                        13
A11                        11
A12                         6




















Não considerando nenhuma outra alteração, se a atividade 8 (A8) sofrer um atraso de 8 dias no seu início, o evento 90

-

atrasará 5 dias.

-

atrasará 4 dias.

-

atrasará 3 dias.

-

atrasará 1 dia.

-

não sofrerá alteração.


Questão: 1185 / QT-309648
Ano: 2012
Banca: CESGRANRIO
Órgão: Caixa
Cargo: Engenheiro Civil
Disciplina: Gerência de Projetos


Considere os dados a seguir para responder às questões de nos 50 a 52.

Na gestão de projetos, uma das formas de gerenciar o tempo é com a montagem de uma rede PERT. Considere a rede abaixo de um determinado projeto.


O tempo de duração das atividades é:                                            Legenda:? Evento de número N
Atividade     Tempo de duração (dias)                                             An Atividade de número n
A1                          10
A2                          12
A3                          15
A4                           8
A5                           7
A6                          10
A7                           9
A8                           5
A9                          14
A10                        13
A11                        11
A12                         6




















Considerando-se apenas as datas mais cedo de cada atividade em toda a rede, conclui-se que ainda não foram iniciadas até o término da atividade A6 APENAS as atividades

-

A10 e A12

-

A11 e A12

-

A8, A10, A11 e A12

-

A7, A10, A11 e A12

-

A7, A8, A9, A10, A11 e A12



pub21trf
Ebook - Orações & Frases Motivacionais para Estudantes e Concurseiros

Ao adquirir nosso ebook você estará ajudando a manter os serviços do site VagasApp totalmente gratuito.
Garantindo que todos continuem tendo acesso a informações completas e atualizadas sobre concursos públicos.
Sua contribuição é essencial para o desenvolvimento de novas funcionalidades e rankings de classificação e convocação cada vez mais precisos.

Nossa gratidão por sua colaboração.

Clique Aqui para Adquirir nosso ebook por apenas R$ 14,99

Skip to main content
